Всего в текущем году по плану тепловиков замене подлежали сети на 14 участках Центрального района. Речь идет о 26 км трубопроводов, что на 8 км больше, чем планировалось годом ранее, когда «Т Плюс» проводило работы в 26-м квартале. Тогда у жителей и городских властей было много нареканий к процессу и срокам проведения работ.
Директор – главный инженер Тольяттинских тепловых сетей филиала «Самарский» ПАО «Т Плюс» Вадим Николаев в июле прошлого года заявлял о том, что все работы должны быть завершены до 30 августа. Однако на деле вышло далеко не так. Фактически мероприятия по замене сетей, а также земляные работы завершились в конце ноября. Перед этим, уже когда наступили холода, выпали осадки, и дворы 26-го квартала покрыла грязь. Именно это, в первую очередь, стало причиной жалоб со стороны жителей микрорайона. Вместе с тем важно подчеркнуть, что, несмотря на затянувшиеся работы, теплом дома квартала были обеспечены своевременно.
Тем не менее лишь в начале декабря городская администрация сообщила о том, что все работы по замене сетей выполнены. Несмотря на затянувшиеся сроки, главным, и совершенно справедливым, аргументом властей являлся тот факт, что впервые за 50 лет здесь была проведена масштабная замена теплосетей.
Но встал другой вопрос – благоустройство и восстановление территории. Логично, что проводить соответствующие работы в зимний период не представляется возможным. В результате процесс перешел на 2023 год. И вплоть до июня у жителей и городских властей возникали замечания, которые исполнитель работ все же устранил.
В этом году подрядчики, с которыми ПАО «Т Плюс» заключило контракт, также не успели завершить работы до наступления холодов. Речь идет о самарских организациях ООО «СТРОЙ-ГАРАНТ» и ООО «СТРОЙРЕЗЕРВ», которые переукладывают теплосети в 32-м и 75-м кварталах соответственно. Общая стоимость работ по двум территориям составляет 285 млн рублей. Об этом сообщает газета «Площадь СВОБОДЫ».
В июле ПАО «Т Плюс» сообщило о том, что замена сетей позволит повысить качество и надежность теплоснабжения для 32 многоквартирных домов. Отдельно отмечалось, что кроме непосредственно замены подземных коммуникаций будет произведена реконструкция 38 тепловых камер, замена 238 единиц запорной арматуры. Однако в сообщении теплоснабжающей организации не указывались сроки завершения работ. К слову, согласно договорам, которые «Т Плюс» заключило с подрядчиками, сроки их исполнения обозначены 31 декабря текущего года. Так что формально в части соблюдения установленных сроков обязательства исполнителями не нарушаются. Однако это могло быть стать поводом для беспокойства жителей.
С погодой, к счастью, повезло, и в начале октября глава Тольятти Николай Ренц по итогам выездного совещания сообщил, что фактически все работы, связанные с перекладкой теплопроводов, будут завершены к 10 октября. Эту же дату редакции «ПС» обозначили в ПАО «Т Плюс».
«В планах теплоэнергетиков завершить основные работы по перекладке к 10 октября», – сообщила руководитель центра стратегических коммуникаций ПАО «Т Плюс» в Самаре Ольга Воробьева.

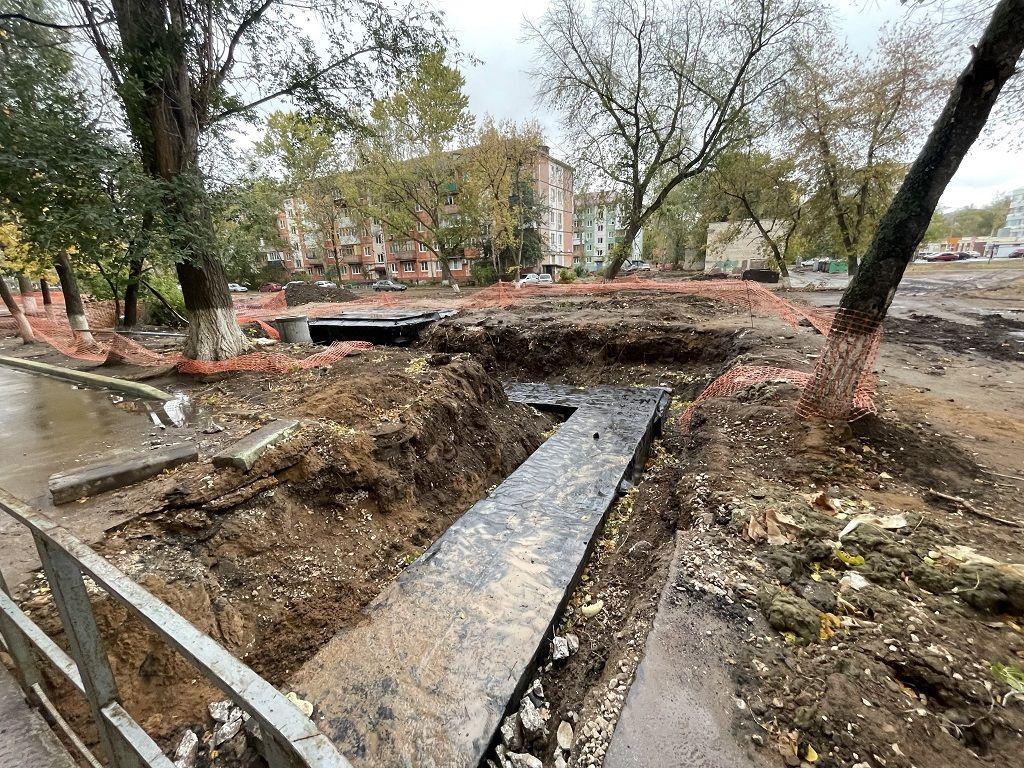

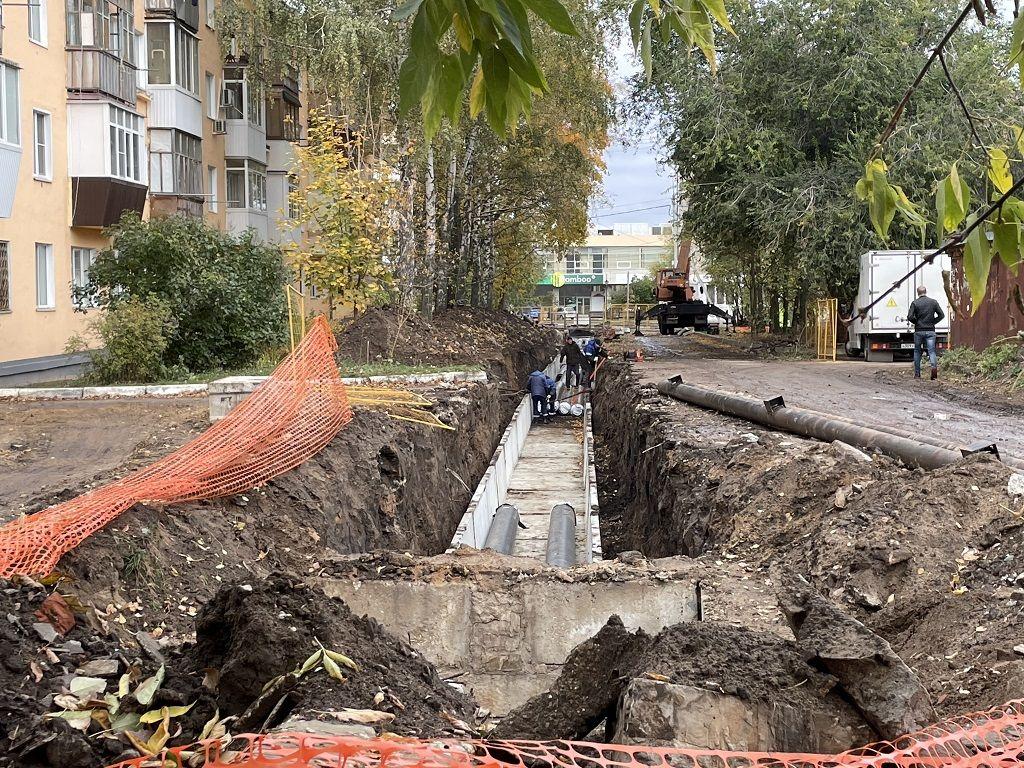

Здесь важно подчеркнуть, что речь идет именно о перекладке коммуникаций, а не о завершении всех работ. В этой связи 9 и 10 октября корреспондент «Площади СВОБОДЫ» посетил участки, на которых ведутся работы. В большинстве случаев можно было увидеть, что сети действительно обновлены. Но, например, по состоянию на утро 10 октября, за домом по адресу: Молодежный бульвар, 5, работы по перекладке сетей все еще продолжались. При этом на многих участках земляные работы не завершены.
На этом фоне интересным может показаться другое заявление Ольги Воробьевой.
«Основные работы по благоустройству будут выполнены в течение октября», – сообщила представитель ПАО «Т Плюс» в ответе на запрос «ПС».
Вместе с тем она подчеркнула, что деятельность ремонтников не повлияет на обеспечение жителей 32-го и 75-го кварталов горячей водой и отоплением.
Однако, поскольку земляные работы на многих участках не завершены, возникают опасения, что в предстоящие две недели благоустройство территории может не завершиться.
«Учитывая проблемы и опыт прошлого года в 26-м квартале, мы понимаем, что правильно было бы закончить основные работы по благоустройству в течение октября, потому что в ноябре уже нужно переходить на зимний режим, и завершать благоустройство придется весной», – прокомментировал ситуацию глава города Николай Ренц.
Но тот факт, что основные мероприятия по перекладке сетей оказались на завершающей стадии, может говорить, что ситуация с реконструкцией теплосетей на территории Центрального района в сравнении с прошлым годом исправляется.
Впрочем, есть к чему стремиться. Дело в том, что в Самаре, где ПАО «Т Плюс» также ежегодно проводит обновление теплосетей, работы, как правило, выполняются до завершения теплого времени года (обычно в конце августа – сентябре). Так, в этом году уже 25 сентября власти Самары отрапортовали, что в городе завершены мероприятия по перекладке сетей на всех запланированных в этом году 18 участках. То есть возможность выполнять работы до наступления холодов у ПАО «Т Плюс» есть.
В этой связи вполне логично задать вопрос: от чего зависит завершение перекладки сетей до окончания теплого времени года, как это происходит в Самаре, и что препятствует выполнению работ в Тольятти в такой срок? Этот вопрос также был направлен в ПАО «Т Плюс», но ответа на него не последовало. Также в ПАО «Т Плюс» не представили информацию о том, на каких участках планируется обновление сетей в 2024 году.
Редакция «ПС» будет следить за развитием событий.
